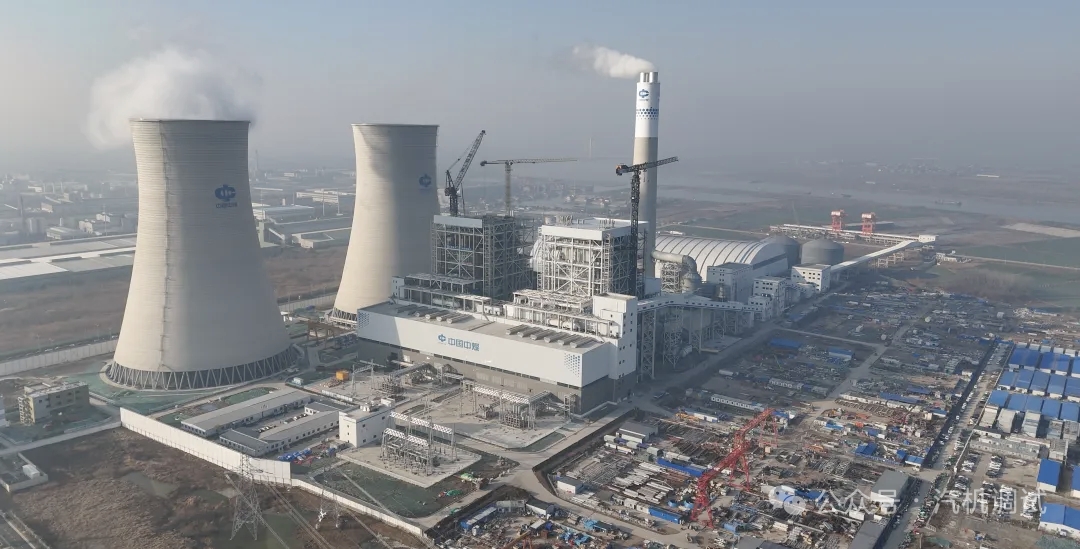

1月30日,由上海電建所屬調試所公司承試的中煤新集滁州電廠2×660兆瓦超超臨界機組新建工程2號機組順利完成168小時滿負荷試運行,標志著該機組正式移交生產,投入商業運行。 中煤新集滁州電廠2×660MW超超臨界機組新建工程2號機組是滁州市首臺大型火力發電機組,采用先進二次再熱技術,超凈排放優于國標,具備深度調峰能力。2號機組的投運,也標志著安徽省“十四五”電力保供重點項目階段性完成。 調試所公司負責中煤新集滁州電廠2×660MW超超臨界機組新建工程1,2號機組及公用系統的調試工程。2號機組調試期間,正逢三九天,極端低溫天氣給調試工作帶來了巨大挑戰。然而,項目全體調試人員毫不退縮,以高度的責任感和專業的技術能力,堅守在調試一線。2號機組在2025年11月12日完成化學酸洗工作、11月30日完成鍋爐吹管、12月22日汽輪機首次沖轉一次成功并在12月24日首次并網成功,向安徽電網送出機組發出的“第一度電”。 目前1號機組建設正穩步推進,項目全部投產后年發電能力可達72億千瓦時,將成為皖東及長三角能源保供核心力量,為皖江城市群現代化能源保障體系建設注入新動能。? |
||||
|
|
